もうここまで来ている!北海道新幹線の歩み




  たくさんの夢を乗せて走る北海道新幹線は
  今、海を渡り函館を目指しています。

   北海道新幹線は現在、新青森−新函館(仮称)間の工事を行っています。
   また、札幌へ向けて区間内のトンネルや予定駅周辺の調査も始まっています。



  平成21年12月
   (2009)
幸連トンネル(総延長約1.4km)貫通
  平成21年8月渡島当別トンネル(総延長約8.1km)貫通
  平成21年1月駅部調査開始(新八雲駅(仮称)、新小樽駅(仮称))
  平成20年12月
   (2008)
幸連トンネル(総延長1.4km)掘削開始
  平成20年6月函館総合車両基地路盤の試験盛土開始
  平成20年1月駅部調査開始(長万部駅、倶知安駅)
  平成19年11月
   (2007)
新茂辺地トンネル(総延長約3.2km)掘削開始
  平成18年10月
   (2006)
桧山トンネル(総延長約20km)ボーリング調査開始
  平成18年6月函館港に新幹線軌道用レール初陸揚げ
  平成18年1月渡島当別トンネル(総延長約8.1km)掘削開始
  平成17年5月
   (2005)
「北海道新幹線新青森〜新函館(仮称)間」建設工事起工式(着工)
  平成17年4月「北海道新幹線新青森〜新函館(仮称)間」工事実施計画(その1)認可
  平成16年12月
   (2004)
整備新幹線の取扱いについて(政府・与党申合せ)
  ○新青森〜新函館間:平成17年度初に着工し、平成27年度末の完成を目指すこととし、
    できる限り早期の完成に努める
  平成16年3月九州新幹線(新八代〜鹿児島中央間)開業
  平成15年8月
   (2003)
「北海道新幹線の建設促進を求める意見書」道議会可決
  平成14年12月
   (2002)
東北新幹線(盛岡〜八戸間)開業
  平成14年1月工事実施計画認可申請〈新青森〜札幌間〉(日本鉄道建設公団→国土交通大臣)
  平成12年12月
   (2000)
整備新幹線の取扱いについて(政府・与党申合せ)
  ○新青森〜札幌間:環境影響評価終了後工事実施計画の認可申請を行う
  ○新青森〜新函館間:青函トンネルについて、貨物鉄道走行に関する調査を行う
  平成10年10月
   (1998)
環境影響評価の着手
  平成10年5月新函館駅駅部調査の開始

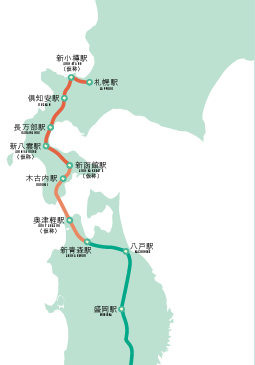

  平成10年2月 北海道新幹線(新青森・札幌間)の駅・ルート公表
  ○駅:奥津軽(仮称)、木古内、新函館(仮称)、八雲、長万部、倶知安、新小樽(仮称)、札幌
  ○ルート:北回りルート
  平成8年12月
   (1996)
整備新幹線の取扱いについて(政府・与党申合せ)
  ○新青森〜札幌間:駅・ルート公表、環境影響評価
  ○新青森〜新函館間:工事実施計画認可申請、町境トンネル難工事推進事業、
                 新函館駅駅部調査
  昭和63年3月
   (1988)
青函トンネル開業(新幹線規格で整備)
  昭和48年11月
   (1973)
整備計画決定
  ○北海道新幹線:青森市〜札幌市
  ○主な経過地:函館市付近、小樽市付近
  昭和45年5月
   (1970)
全国新幹線鉄道整備法公布
  昭和44年12月
   (1969)
北海道新幹線建設促進期成会設立
